Como Reduzir Desperdício de Material em Obra: 5 Técnicas Práticas

Elenilson Costa - Editor (VaiVolta)06 de junho de 202610 min de leitura
Canteiro de obra brasileira com material desorganizado: blocos quebrando em pilhas altas sem cobertura, tijolos espalhados, água empoçada, sacos de cimento expostos à chuva, demonstrando desperdício real

Você joga fora entre 10% e 15% do material que compra em obra. Um canteiro desorganizado transforma R$ 50 mil em entulho sem valor. Reduzir desperdício não é economia pessoal — é a diferença entre lucro e prejuízo na construção civil brasileira.

A obra que desperdiça é a obra que sangra dinheiro. Tijolos quebrados, argamassa seca, madeira apodrecida, tubos cortados errado — cada perda amplia o orçamento final. E o pior: muitos construtores acham isso normal, previsível, inevitável. Não é. Existem técnicas, planejamento e hábitos que reduzem desperdício de material a menos de 5%.

Por que 15% de desperdício é número real, não mito

A Câmara Brasileira da Indústria da Construção (CBIC) aponta que o desperdício médio em obras brasileiras varia entre 10% e 15% da quantidade total de materiais adquiridos. Em um projeto de R$ 100 mil em insumos, você perdia R$ 10 a 15 mil automaticamente. Em uma reforma de R$ 200 mil, desapareciam R$ 20 a 30 mil.

Esse número não é teórico. Vem de acompanhamento em canteiros reais: pedreiros quebram tijolos ao empilhar, concreto seca em carrinhos, argamassa endurece em baldes abertos, tábuas apodrecem em chuva sem cobertura, tubos PVC são cortados com margem de erro, reboco pinga na fundação e é perdido.

Na prática, o que mais incha o desperdício é o planejamento frouxo. O mestre não sabe quantos blocos vai usar hoje, então pede "uns vinte a mais". O encanador não confere a planta antes de cortar canos. O pintor abre lata de tinta quando precisa de meio pote. Não é culpa pessoal — é falta de sistema.

Canteiro de obra brasileira com material desorganizado: blocos quebrando em pilhas altas sem cobertura, tijolos espalhados, água empoçada, sacos de cimento expostos à chuva, demonstrando desperdício real

Cinco pontos onde o desperdício entra em cascata

Cada fase da obra tem seus ladrões silenciosos. Identificá-los é o primeiro passo para barrar o vazamento de material.

Recebimento e armazenamento: Tijolos chegam em pilhas altas sem proteção lateral; a chuva danifica meia parede. Sacos de cimento ficam em contato com umidade do solo e viram pedra. Argamassa industrializada é deixada aberta — mistura água da chuva, seca fora de prazo, vira inutilizável. Um saco de 20 kg perdido é R$ 20 a 30 que sumiram.

Transporte interno: Carrinho de mão descontrolado derruba blocos. Elevador de obra com proteção inadequada deixa cair telhas, louças, vidros. Escadas de madeira vencidas racham sob peso. Materiais frágeis — blocos cerâmicos, placas — ganham margem de 20% a 30% só para compensar quedas e amassados esperados.

Cortes e ajustes: Pedreiro corta bloco com serra e desperdiça 5 cm de cada lado sem planejamento. Encanador mede tubo de forma aproximada, erra o corte, joga fora meia barra de PVC (R$ 60 a 80). Eletricista puxa cabo em quantidade generosa "para sobrar", depois corta em pedaços inúteis. Esses erros de precisão acumulam rápido.

Aplicação com erro: Reboco aplicado muito espesso ("para ficar mais forte") consome 30% a 40% mais material do que o necessário. Argamassa muito molhada escorre, exigindo aplicações extras. Pintura sem preparação de superfície — poeira, mofo — desperdiça tinta porque precisa de mãos de cobertura extras.

Falta de limpeza e reuso: Sobras de argamassa em baldes endurecem. Água de limpeza vaza de canos obturados. Madeirite usado para forma é deixado apodrecer em vez de ser reutilizado. Ferragens soltas se oxidam. Tudo isso é lixo que poderia ser aproveitado.

Planejamento: economizar antes de comprar

A redução começa no projeto. Um projeto sem especificação de material e quantidade é um convite aberto ao desperdício.

Calcule quantidade real de blocos por parede. Não arredonde para "cima por segurança". Se a alvenaria consome 60 blocos, compre 63 (5% de margem, não 30%). Se a pintura é 200 m², calcule que 1 lata de 18 litros cobre 120 m² — você precisa de 3 latas, não 5.

Dimensione peças com precisão. Sapatas de fundação, lajes, vigas — cada tamanho diferente gera desperdício ao cortar varão, madeira, concreto. Se a viga tem 4,80 m, não mande varão de 6 m "porque depois corta"; compre varão de 5 m e minimize a sobra.

Crie uma lista de materiais com quantidade, unidade e local de uso. Essa lista é a bíblia do mestre. Sem ela, a compra é feita "por achismo".

Recebimento e armazenagem que funciona

Donde entra o material, decide-se quanto sai intacto ou danificado.

Material Condição de Guarda Impacto do Descuido
Blocos/tijolos Pilha estável coberta, base seca, máx. 1,5 m altura 10% a 20% de quebra em pilhas altas ou expostas
Cimento/sacos secos Piso elevado (paletes), telhado, longe de chuva 1 saco úmido = perda total (R$ 25-30)
Argamassa industrializada Silos ou sacos em local seco, aberto conforme uso Abertura expõe a água; 30-50% do saco vira lixo
Tubos/canos (PVC, PEAD) Horizontal em suporte, protegido de sol/impacto Deformação solar + queda = tubo inutilizável
Tintas/verniz Temperatura 15-25°C, tampas lacradas, etiquetadas Variação térmica = separação, ressecamento, perda
Louças/vidros Embalagem original, local sem vibração, travado Uma louça quebrada = R$ 150-300 perdidos
Canteiro de obra brasileira com material desorganizado: blocos quebrando em pilhas altas sem cobertura, tijolos espalhados, água empoçada, sacos de cimento expostos à chuva, demonstrando desperdício real

Designar um responsável pelo estoque muda tudo. Essa pessoa recebe o material, confere quantidade/qualidade, organiza, monitora prazo de validade (cimento, argamassa, tinta vencidos viram lixo) e libera conforme obra solicita. Um apontador de estoque custa R$ 50 por dia; economiza R$ 500 em material salvo.

Publicidade

Técnicas na execução que cortam desperdício na origem

Como você executa define quanto perde.

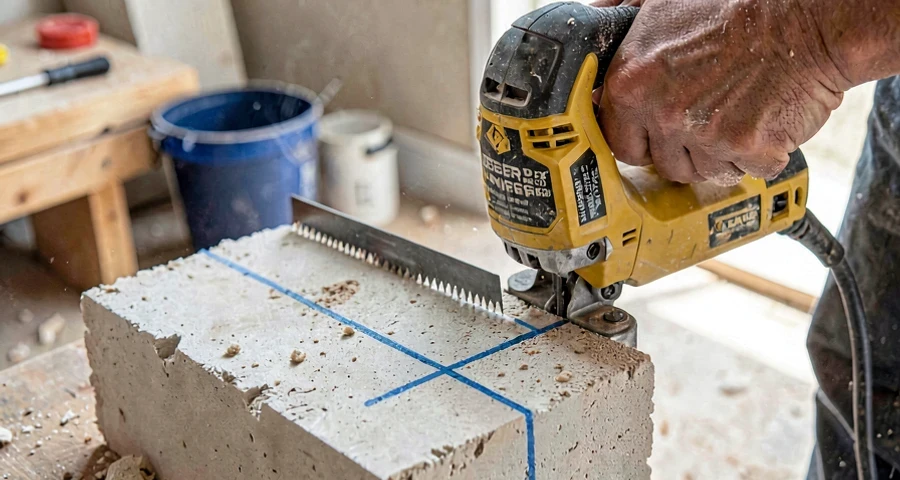

Cortagem planejada: Antes de cortar qualquer coisa — bloco, cano, varão, madeira — meça duas vezes. Marque linha de corte com lápis. Use gabaritos para peças repetidas (blocos de meia vez, canos com mesmo comprimento). Economia: 5% a 10% de material não vai para o lixo.

Dosagem de argamassa e concreto precisa: Não faça argamassa "por achar". Use proporção — 1 cimento : 3 areia : 0,5 água (ou conforme traço do projeto). Prepare quantidade exata para poucas horas de uso, não para o dia inteiro. Massa que seca no balde é perda. Concreto dosado em central (não in loco) reduz desperdício porque a dosagem é controlada e precisa.

Aplicação com espessura correta: Reboco tem espessura normativa (12 a 20 mm em paredes, menos em teto). Pedreiro que faz reboco com "meia polegada a mais" para parecer mais forte consome 30% a 40% de argamassa extra. Treine o aplicador ou inspeccione espessura com paquímetro durante a obra.

Limpeza contínua e reuso: Água de limpeza de ferramentas não entra na argamassa — cria bolhas e enfraquece. Água limpa vai para repor umidade de massa. Madeirite de forma que não foi danificado é reaproveitado em outras fundações ou divisórias. Sobras de varão vão para a estrutura onde precisa de emendas menores.

Economia circular na obra: reinventar em vez de descartar

Alguns materiais que você joga fora podem retornar com função. Não é apenas economia — é competência de gestão.

Entulho classificado (concreto quebrado, alvenaria) é vendido para aterros ou recicladores a R$ 30-50 a tonelada. Uma obra grande gera 5-10 toneladas de entulho; você transforma lixo em R$ 150-500 de renda. Madeirite, andaimes de madeira e tábuas são reutilizados em outras fases ou vendidas a sucateiros.

Sacos de cimento vazios são reutilizáveis para outras misturas ou vendidos a fornecedores de embalagens. Tubos PVC mal cortados viram conexões locais onde cabe o tamanho reduzido. Tijolos que saem inteiros de demolição são reaproveitados em vedações internas.

O CASACOR (referência em construção sustentável) documenta que projetos com coleta seletiva de entulho e reuso de materiais reduzem custo final em 8% a 12% apenas com venda de resíduos reclassificados.

Checklist executivo para reduzir desperdício desde hoje

  • □ Especificação clara: Projeto com materiais, quantidades e especificações (blocos 14×19, argamassa M5, ferro CA-50). Sem projeto = compra aleatória.
  • □ Inspeção na entrega: Recebimento confere quantidade, avaria, validade. Rejeita imediatamente o que vem danificado. Não traz para obra esperando "depois resolve".
  • □ Armazém protegido: Cobertura impermeável, piso elevado, organisação por tipo. Um responsável. Sem proteção = perda garantida.
  • □ Cortagem planejada: Gabaritos, marcação dupla, ferramenta apropriada (serra para alvenaria, não disco de corte torcido). Desperdício de corte cai 60%.
  • □ Dosagem controlada: Traço anotado, balança ou volume medido. Não é "mais ou menos". Reduz argamassa rejeitada.
  • □ Reuso planejado: Madeira de forma vai para próxima etapa. Entulho é acumulado separado para reciclagem. Valor recuperado entra na planilha.
  • □ Apontamento semanal: Mestre registra material recebido, consumido, perdido. Desvio > 10% aciona revisão. Transparência reduz negligência.

Perguntas que construtores fazem

Vale investir em equipamento (serra elétrica, betoneira com dosador) para reduzir desperdício, ou o custo não compensa?

Depende da escala. Uma serra circular com guia reduz desperdício de corte de tijolos e blocos em 50-60%; rende-se em 50-100 blocos poupados. Em obra média (3-4 meses), a serra paga a si mesma. Betoneira com sistema de dosagem automática (não as manuais) é economia acima de 10 m³ de concreto — prédio, não casa. Casa pequena: cortador manual + gabarito funciona melhor que equipamento caro ocioso. Ferramentas corretas: sim; super-equipamento: só se uso contínuo.

Qual a margem de compra aceitável de material para cobrir perdas previstas?

5% é o limite de segurança profissional. Abaixo disso, você depende de reposição (demora, frete caro). Acima de 10%, você está incorporando desperdício no orçamento — o cliente paga por lixo. A CBIC recomenda 5-8% para obras bem planejadas. Se sua obra sempre precisa de 15-20% acima, o problema não é mercado: é planejamento ou execução. Revise projeto, treine mestre, mude armazenagem.

Blocos cerâmicos com furos grandes geram desperdício maior que blocos estruturais sólidos? Vale trocar por bloco de concreto leve?

Blocos cerâmicos furados perdem mais em transporte e queda (estrutura frágil), mas consomem menos argamassa. Blocos estruturais (concreto, sílico-calcário) quebram menos, acumulam peso — exigem mais cuidado no transporte. Bloco de concreto leve (Blocos Estruturais Leves) reduz peso, perde menos, consome 20-30% menos argamassa. Custo: R$ 1,50-2,50/un (25% mais caro), mas economiza em argamassa (R$ 0,60-0,80 por bloco) + mão de obra + transporte. Em 1.000 blocos, recupera investimento. Recomendado em projeto planejado, não em obra sem cálculo.

Qual o custo real de um apontador/gestor de estoque e quanto economiza em material salvo?

Apontador competente custa R$ 40-60/dia (obra de 5-6 meses = R$ 4.800-7.200). Economiza: 5-10% de desperdício direto (recebimento, armazenagem, liberação controlada), reuso de sobras (R$ 500-2.000 em trabalhos bem gerenciados), prevenção de reposições de emergência (frete + urgência = 20-40% acima do preço). Economia real estimada: R$ 8.000-15.000 em obra média. ROI: 1.5x a 2.5x o custo do apontador. Obrigatório em obra acima de R$ 150 mil.

Entulho reciclado vale quanto? Pode vender para cobrir parte do custo da obra?

Concreto quebrado: R$ 30-50/tonelada. Alvenaria e entulho misto: R$ 20-35/tonelada. Madeira: R$ 80-150/tonelada se seca e limpa. Obra de R$ 200 mil gera 8-12 toneladas de entulho (média). Renda esperada: R$ 300-600 em venda direta a recicladores. Não é o ouro, mas é renda certa e reduz custo de transporte da caçamba. Cidades com programa de economia circular (Recife, São Paulo, BH) oferecem coleta agendada gratuita se você classificar resíduos — zero frete, zero venda, mas reduz custo de limpeza. Pesquise a prefeitura local.

Reduzir desperdício não é filosofia — é matemática que afeta seu fundo de caixa. Cinco técnicas (planejamento preciso, recebimento conferido, armazenagem protegida, execução controlada, reuso planejado) cortam perdas de 15% para 5%. Em obra de R$ 200 mil, isso libera R$ 20 mil para margem ou qualidade. Comece pela lista de compra feita com projeto em mãos — essa mudança sozinha economiza 5-8%. Depois, implante apontador de estoque. O resto você aprende vendo resultado semanal.
